Разширение на завод за Етем Гестамп Алуминиум Екстружънс АД - Хале 14 и 15

Детайли за проекта

Възложител: ЕТЕМ ГЕСТАМН АЛУМИНИУМ ЕКСТРУЖЪНС АД
Местонахождение: София
Период на изпълнение: 2023-2024 г.
Тип на договора: Главен изпълнител

Технически показатели:

  • Площ на имота 131 799 кв.м.
  • Съществуваща ЗП 48 898 кв.м.
  • ЗП Хале 14 и 15: 9088 кв.м.

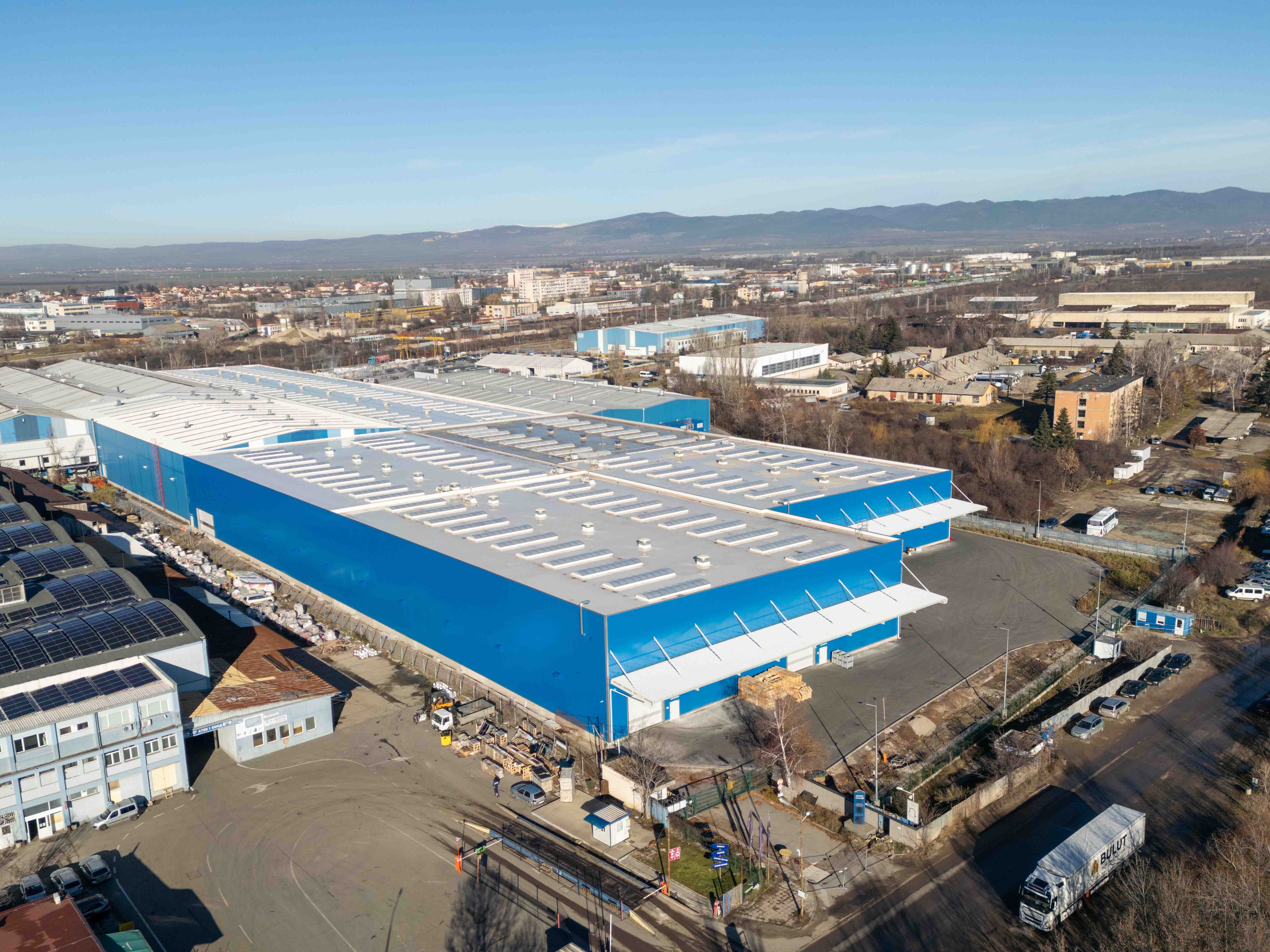

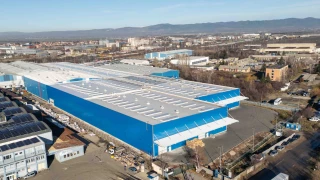

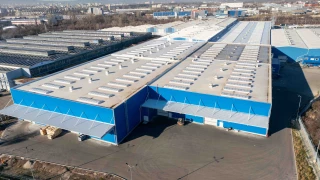

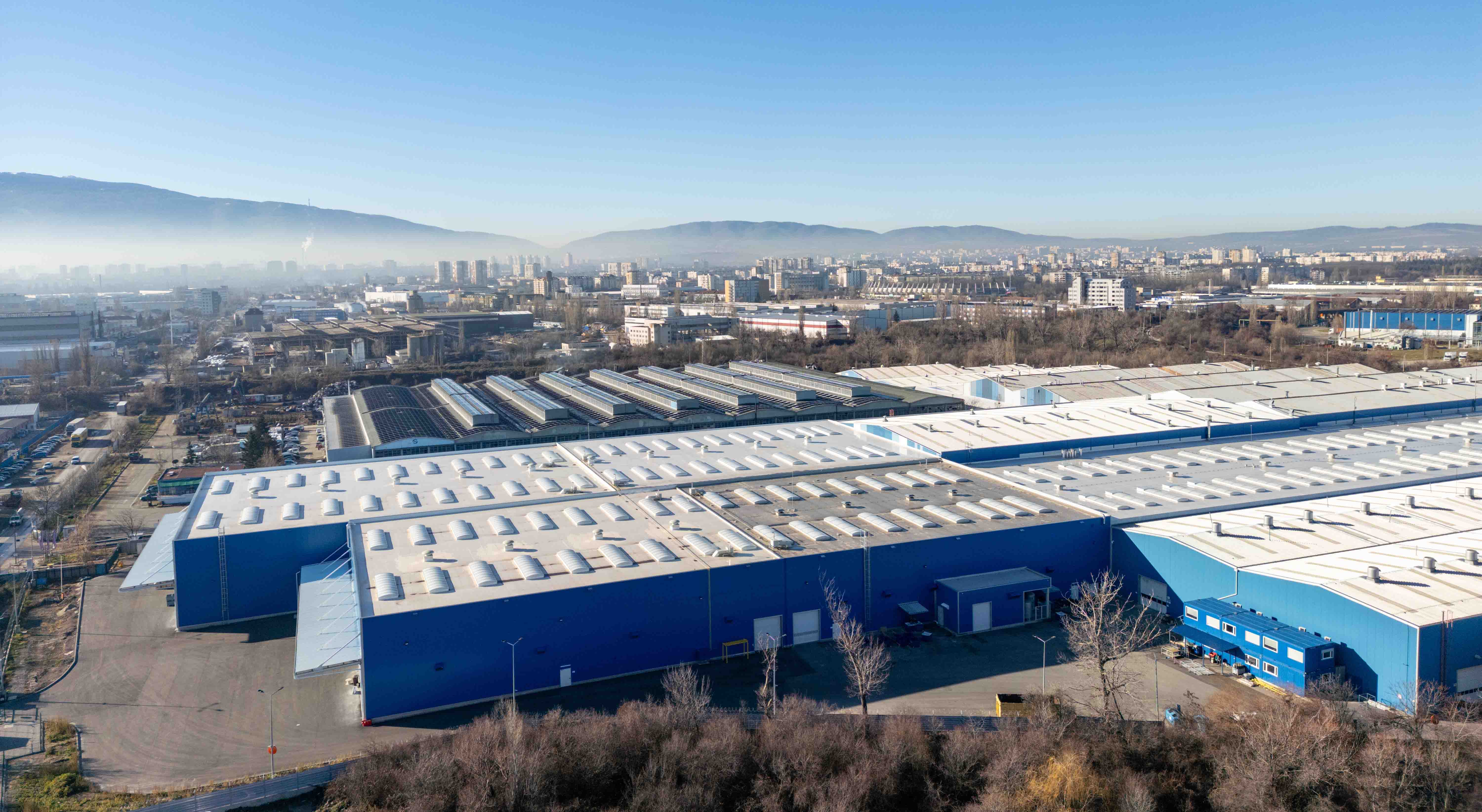

Проектът се изразява в изграждането на нови производствени халета 14 и 15, с цел разширяване на производствените мощности на Възложителя.
Хале 14 е с габарити 47,0 м широчина и 54,0 м дължина, а Хале 15 - 49,9 м ширина и 133,4 дължина. В хале 14 са обособени 6 независими една от друга работни зони., а  в хале 15 са 7., като също така там са обособени административни и санитарни помещения, както и зона за отдих. Фасадите са изпълнени с панели Hipertec Wall Ral 5017 и Ral 9002. Монтирани са секционни и индустриални врати Novoferm. На пода и в двете халета е положена фугова индустриална шлайфана бетонна настилка  с дебелина 22 см.

Конструкцията и на двете халета е двукорабна със средна ос по средата в отношение 23,0 м към 23,0 м., изпълнена е от сглобяеми стоманобетонови елементи, а именно:

  • Фундаментни чашки за колона със сечение 80/80
  • Сглобяеми колони с H=14÷15 м
  • Подкранови греди – монтирани на височина 7,52 м (Хале 14) и на височина 8,75 (Хале 15)
  • Второстепенни греди (столици) с L=10÷24 м
  • Цокли с размери L=2,50÷6,30 м и H=0,70÷1,20 м

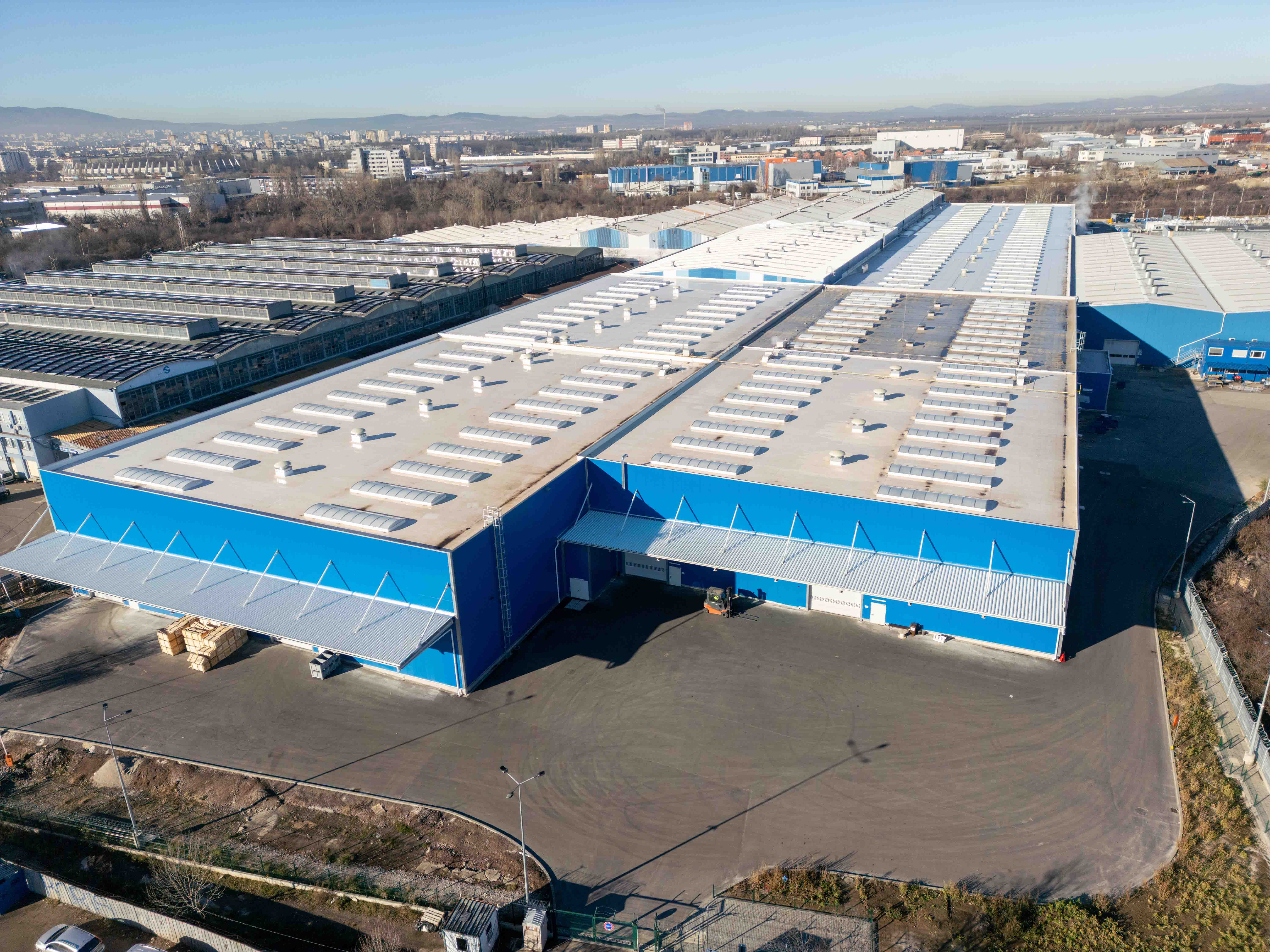

Покрива на халетата е с послоен монтаж от ЛТ ламарина, каменна вата ROCKWOOL и ТПО фолио. Естественото покривно осветление е постигнато чрез монтаж на дъгообразни покривни люкове.
За реализирането на вертикалната планировка е положена е 3500 кв.м.  асфалтбетонова настилка. Изпълнени са следните видове инсталации:

  • ВиК  - площадкова и сградна водопроводна мрежа
  • Електро – доставка и монтаж на главни ел. табла Schneider Electric, изграждане на осветителна и силова инсталация
  • ОВиК – доставка и монтаж на лъчиста отоплителна система EURCEK;  доставка и монтаж на всмукателна и нагнетателна вентилационна  система
  • Пожароизвестяването е изпълнено със система на Panasonic

Обектът е успешно въведен в експлоатация на 04.12.2024 г.
